Graduado en la Universidad Nacional de Ingeniería en la especialidad de Ingeniería Civil. Diplomado en Gerencia de Proyectos y Calidad, en la Pontificia Universidad Católica del Perú, certificado como PMP (Project Management Professional) por el PMI (Project Management Institute-Pennsylvania, USA) conocimiento y dominio del PMBOK (Project Management Body of Knowledge)

Tuesday, December 11, 2018

CONTROL DE COSTOS Y PRODUCTIVIDAD EN OBRA DE MOVIMIENTO DE TIERRAS


1      EVALUACIÓN Y DIAGNOSTICO

En el mes de mayo del 2018 un grupo de responsables de controlar el planeamiento y los costos en los diversos Proyectos de construcción de una importante Empresa peruana, inician una serie de reuniones con la finalidad de obtener una herramienta sencilla y estándar para el control de los proyectos y elaborar resultados operativos de la obra. Como resultado de ello se llegó a la conclusión de que los proyectos serían controlados por procesos, ya que éste es un sistema simple y económico. Se entiende por proceso al grupo de partidas o actividades del Presupuesto de Obra Contractual, que son afines entre sí y se agrupan para facilidad de las mediciones in situ.

Si dividimos un Proyecto en procesos identificables y mesurables, con responsabilidad y recursos específicos, será posible el análisis sistemático y riguroso de lo que hacemos y, como consecuencia, podremos diseñar procesos más eficientes en el manejo de los recursos. Operar por procesos nos va a permitir tener costos predeterminados y, por ende, nuestra competitividad.
El trabajo por proceso facilita la identificación y medición del logro, el cual debidamente reconocido, estimulará la motivación por la mejora continua y el aprovechamiento de las experiencia previas.

El sistema de control de costos por proceso hace hincapié en la acumulación de costos para cierto periodo de tiempo, determinado arbitrariamente que puede ser, semanal, quincenal o mensual.


2      ELABORACIÓN DE PRESUPUESTO INTERNO
Para la elaboración del presupuesto operativo se identificaron las actividades o partidas similares del Presupuesto Contractual para agruparlas en procesos, la suma de los costos de cada proceso es el Presupuesto Operativo o Interno. Este presupuesto no incluye los gastos generales asociados al proyecto solo el costo directo.


3      ELABORACIÓN DE LINEA BASE DE MEDICIÓN
Eficacia y Eficiencia: Peter Drucker, considerado como el padre de la Administración Moderna, ha señalado que el desempeño de un Gerente puede medirse a través de dos conceptos; Eficacia y Eficiencia: Dice que eficiencia significa “hacer las cosas correctamente” y que Eficacia significa “hacer las cosas correctas”. En otras palabras ser Eficaz es terminar el trabajo en el tiempo estimado y ser Eficiente es utilizar solo el recurso estimado; los dos hacen ser competentes.

a)    La Eficiencia.- Se mide por la siguiente expresión matemática; para efectos de Controlar el Proyecto consideraremos como recursos los Costos Unitarios Estimado (Meta) y el Costo Unitario Real respectivamente.
              Eficiencia = Recurso Estimado
                                Recurso Utilizado
Ejemplo:

              Equipo = Hora Maquina Estimado
                           Hora Maquina Real

              Recurso Humano = Horas Hombre Estimado
                                            Horas Hombre Real

b)    La Eficacia.- Se mide por la siguiente expresión matemática; para efectos de Controlar el Proyecto consideremos como producción los Avances Reales y Avances Estimados (Meta) respectivamente.
              Eficacia =    Producción Real
                               Producción Planeada

Ejemplo:

              Excavación  =    Avance   Producción Real
                                      Avance Producción Planeada

La combinación de la eficacia y la eficiencia nos da la herramienta necesaria para poder identificar los parámetros deficientes en la operación o los estimados en los proyecto.
Estos índices se dan para los tres rubros que comprende la operación: mano de obra, materiales y equipo; comparado con el avance de las respectivas actividades te da un ratio que se puede llevar semanalmente, mensualmente y anualmente.
Además de servir estos índices en la presente operación también nos sirve para realizar presupuestos de otros proyectos y así tener un número con un margen de error menor.


4      ELABORACIÓN DE PROCESOS DE SEGUIMIENTO DE COSTOS


4.1  CONTROL DE EQUIPOS EN OBRA
El control de equipos en obra debe de ser minucioso y detallado para tener información de calidad, debe de realizarse de manera continua (diariamente), que sirva como base para los controles de costos y productividad. Los datos son recolectados por el Controlador de equipos de cada frente de trabajo en un formato establecido, la información debe ser igual a lo indicado en el parte de equipo que cada operador rellena y firma, el controlador de equipos deberá verificar la calidad de información dada en los partes de los equipos y digitalizar la información recolectada en una planilla Excel, esta labor puede realizarlo un asistente de oficina técnica con conocimiento de control de equipos.

a)    Control de Horómetro
En la planilla de equipos debe detallarse fecha, día, nombres y apellidos del operador, proveedor del equipo, grupo, código del equipo, horómetro inicial, horómetro final y las horas máquinas realizadas.


b)    Detalle de HM por Proceso
En cada frente de trabajo existirá un controlador de equipos encargado de detallar en obra el proceso que el equipo ejecuta, cada proceso tendrá un código para un mejor manejo de los datos (Por ejemplo: 2A - Excavación de suelos sueltos), de esta manera se tendrá un detalle de las actividades ejecutadas por cada equipo. También se debe indicar si existe algún equipo destinado al proyecto, ejecutando otras actividades ajenas o en alquiler a otras áreas.


c)    Horas de fallas mecánicas
Se debe detallar también las fallas mecánicas que hay tenido el equipo, indicando el tipo de falla si es con motor encendido o apagado y las horas máquina stand by por estos motivos.


4.2  CONTROL DE COSTOS EN OBRA
El control de costos es responsabilidad de un ingeniero (preferentemente Ingeniero Civil) encargado del análisis de la información y la elaboración de los Reportes Semanales de Control de Costos que sirva para corregir desviaciones que pudieran ocurrir (como sobrecostos), tener costos reales de los procesos (grupo de actividades o partidas) y rendimientos reales de los equipos y procesos.



  • Una vez consolidada la información semanal obtenida en la planilla de control de equipos, se obtendrán tablas dinámicas con las horas máquina por equipo y por actividad que multiplicada por las tarifas se obtendrá el costo final de toda la partida.
  • Se debe también incluir en los costos reales por cada proceso, que se hayan dado por mano de obra (esta información puede ser obtenida a travez de formatos y con apoyo del controlador de equipos).
  • Una vez obtenidos los costos reales también debe obtenerse la producción semanal (se entiende como producción al avance en unidades de la ejecución de la actividad).
  • Se tendrá que comparar el costo unitario real con el Costo unitario meta (que es el del presupuesto aprobado).
  • Finalmente se tendrá un consolidado por todo el proyecto comparándose el costo real vs Presupuesto.
  • Se comparará la cantidad de hm programadas vs. trabajados y en taller de mantenimiento donde se tendrán los siguientes indicadores:


4.3  DETALLE DE UTILIZACIÓN DE EQUIPOS
Se debe de llevar al detalle el control de la utilización de los equipos que es responsabilidad de un ingeniero (preferentemente Ingeniero Civil y/o Mecánico) encargado del análisis de la información y la elaboración de los Reportes Semanales que sirva para corregir desviaciones como mal uso de equipos, equipos con demasiado stand by por fallas mecánicas, disponibilidad mecánica de los equipos.
De esta manera se tendrá una adecuada comparación de los proveedores de alquiler de equipos que sirva para futuras selecciones.



Thursday, March 09, 2017

PROYECTO PIQUE ROBERTO LETTS ANDAYCHAGUA


A fines del año 2016 se culminó la ejecución del Proyecto del Pique Roberto Letts, ubicado a 4260 msnm, en el departamento de Junin, en la Unidad de Producción de Yauli, perteneciente al grupo Volcan Compañía Minera.
Iniciado el proyecto en febrero del 2010, es uno de las inversiones más importantes de Volcan Compañia Minera, habiéndose invertido en total la suma de 34 millones de dólares aproximadamente, siendo actualmente uno de los sistemas de izaje más moderno del país. Diseñado para un izaje promedio de 4000 TPD (mineral/desmonte), actualmente está en etapa de pruebas, se espera recuperar la inversión en 6 años aproximadamente.

La Construcción y Operación del Pique Roberto Letts tuvo por objetivo reducir los costos de transportes en la extracción de mineral y material inerte desde interior mina hacia superficie, así como reducir los tiempos de movilización del personal a través del pique a las diferentes estaciones en interior mina.


 ALCANCE
El alcance del Pique Letts fue dividido en dos grandes grupos (Superficie y Mina), asimismo se hace mención que este alcance fue ampliado en distintos momentos, por requerimiento del cliente interno, con la finalidad de optimizar la operación.

Superficie
1.            Castillo Metálico de 47 m de altura (176 Ton)
2.            Tolvas (02) y Sistema de Carguío a Volquetes
3.            Winche de Servicio DAVY MARKHAM  de 610 HP.
4.            Winche de Producción DAVY MARKHAM de 1045 HP.
5.            Casa Winche
6.            Sistema Contra Incendio.
7.            Caseta de Control de Automatización.
8.            Subestación Eléctrica N° 02 en Superficie

Mina
1.            Pique tubular de 550 m. de profundidad por 4.4 m. de diámetro
2.            Estación Nv. 950
3.            Estación Nv. 100
4.            Estación de descarga en el Nv. 1034 (tolvín)
5.            Bolsillos de carga (01 con capacidad de 700 ton.) en el Nv. 1000
6.            Rompebancos en el Nv. 1000
7.            Faja Transportadora y Alimentador en el Nv. 1034 (Loading Pocket).
8.            Skips (02 con capacidad de 7.5 Ton c/u)
9.            Jaula de 2 niveles (capacidad de 28 personas)
10.          Sistema de Video
11.          Subestación Eléctrica en Nivel 1000




Friday, October 16, 2015

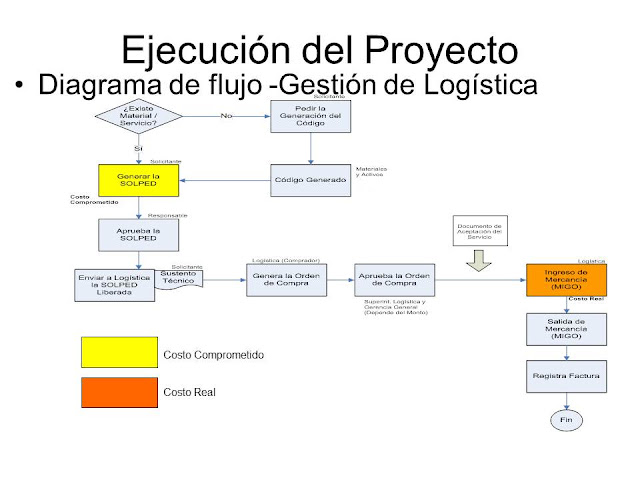

CAPACITACION SAP PROYECTOS (PS) - CAPÍTULO 4 GESTIÓN DE LOGÍSTICA

Comparto una de las presentaciones (CAPITULO IV) del ciclo de capacitaciones realizado por mi persona, al equipo de Proyectos de Volcan Compañia Minera (Unidad MineraYauli); agradeciendo sinceramente la oportunidad de poder compartir toda lo aprendido en los últimos años de labor en esta prestigiosa empresa.















































Saturday, June 20, 2015

DISPOSICION DE RELAVES DEPOSITO DE CHACAPAMPA ETAPA III - UNIDAD MINERA COBRIZA - DOERUN PERU


1.      INTRODUCCION

Dentro de los planes de la Unidad Minera Cobriza está la operación de III etapa del depósito de relaves Chacapampa, para garantizar la operatividad de la planta concentradora, para la tercera etapa  se tiene proyectado una capacidad de disposición de relaves de 1’400,000 m3.
El depósito de relaves Chacapampa II Etapa, se habilitó sobre una área de 6.273 há. Se ubica en la zona Norte de Expansión, Distrito de San Pedro de Coris, Provincia de Churcampa, Departamento de Huancavelica. Para la construcción del depósito se realizaron excavaciones y cortes del material de ladera adyacente aguas arriba, y se conformaron banquetas para dar estabilidad a los taludes. Dicho depósito tendrá un máximo nivel de conformación de 2,394 msnm, el talud de conformación será de 1.5H:1V-2.0H:1V. Se estima un volumen total de 6’808,047.91 m3. Para un tiempo de vida de 3.5 años, teniendo en cuenta un ratio de generación de 8,122 TMSD de relaves. Dicho depósito cuenta con un camino de acceso de 6 mt de ancho y una longitud total de 4,194.8 m, pendiente máxima de 15% y radio mínimo de 12m.
El Túnel de acceso a Chacapampa, tiene un punto de inicio en el lado Oeste del depósito de relaves Norte y como punto final la plataforma superior de la Zona de Chacapampa. Dicho túnel tiene una longitud de 280 m con una sección transversal de 4.30 m x 4.40 m. El ancho del acceso es de 4 m.
Se construyo un botadero temporal con la finalidad de que los materiales de excavación tengan un lugar adecuado hasta que se inicien los trabajos de cierre, dicho botadero temporal cumplirá con los requisitos de estabilidad física y ambiental.

2.      OBJETIVO

El objetivo es trasladar el material  relave desde los depósitos Chancadora y Área Norte para su disposición final en el depósito Chacapampa, a una frecuencia no menor a 6,000 m3 por día (incluidos sábados, domingos y feriados), recorriendo una distancia aproximada de 3.5 Km. desde el punto de carguío hasta la disposición final designada en el proceso de construcción del depósito de relaves Chacapampa, todos los trabajos de acuerdo a la ingeniería de detalle, incluyendo las especificaciones técnicas, y los planos del presente expediente técnico, dentro de los plazos previstos:
Fecha de Inicio: 09 de Febrero del 2015
Fecha de Fín: 31 de Diciembre del 2015

3.      UBICACIÓN DEL PROYECTO

El área del proyecto se encuentra ubicada dentro de las instalaciones de DOE RUN PERÚ (Unidad Minera Cobriza), localizada en el distrito de San Pedro de Coris, Provincia de Churcampa, departamento de Huancavelica, a una altitud promedio de 2300 msnm.
El acceso a la zona del proyecto desde Lima es a través de la Carretera Central hasta la ciudad de Huancayo en aproximadamente 6 horas de viaje. El tiempo estimado de la ciudad de Huancayo hasta las instalaciones de la Unidad Minera Cobriza es de 6 horas, haciendo un total de 12 horas de viaje desde la ciudad de Lima.
Las distancias por la carretera central desde Lima son las siguientes.
·         Lima - La Oroya                  178 Km             4.5 horas          Asfaltada
·         La Oroya - Huancayo          132 Km             2.0 horas          Asfaltada
·         Huancayo - Pampas           80 Km              2.0 horas          Asfaltada y afirmada
·         Pampas - Desvío Cobriza   100 Km             3.5 horas          Afirmada
·         Desvío Cobriza - Cobriza    10 Km              0.5 horas          Afirmada

4.      PLAZO DE EJECUCIÓN

El plazo global de ejecución de los trabajos es de 323 días calendario.
La ejecución del mismo debe estar alineado con los requerimientos operativos de desocupación y mantenimiento de los vasos de depósito de relave, por lo que se debe cumplir con los siguientes hitos:

Hitos:
Componente
Inicio
Fín
Disposición final depósito Chacapampa
09/02/2015
31/12/2015
Desocupación vaso Chancadora Sur
01/07/2015
02/09/2015
1° Desocupación vaso Chancadora Norte
13/02/2015
28/03/2015
2° Desocupación vaso Chancadora Norte
08/07/2015
02/08/2015
3° Desocupación vaso Chancadora Norte
25/10/2015
19/11/2015
1° Desocupación vaso Área Norte
21/02/2015
13/05/2015
2° Desocupación vaso Área Norte
12/11/2015
31/12/2015

En casos excepcionales, o cuando por requerimientos operativos de DRP, se podrá modificar las fechas hito indicadas líneas arriba
El no cumplimiento de los hitos referidos, tiene el alto potencial de afectar o paralizar las operaciones de la unidad minera Cobriza.

5.      ALCANCE

Comprende los trabajos de remosión y aireado de los depósitos Chancadora (Norte y Sur) y Área Norte para disminuir el % de humedad del relave saturado; carguío y transporte de relaves deshumedecidos hasta su disposición final en el depósito de Chacapampa.
En el depósito de relaves de Chacapampa se deberá realizar los trabajos de explanación y compactación con un rendimiento mínimo de 6000 m3 por día, a doble turno.
Dada la necesidad de cumplir los hitos de desocupación para la continuidad de operaciones en la unidad de Cobriza, se deberá implementar doble turno en todos las actividades especificadas.

Componentes

Chancadora Sur:
  • Utilizada para la disposición estacionaria de relave fresco, con una capacidad aproximada de 275,000 m3.
  • El depósito deberá ser desocupado en una sola oportunidad de acuerdo a los hitos de obra detallados en el ítem 4.
  • Antes de la desocupación del depósito, se deberá realizar los trabajos de remoción y aireado con el objetivos de disminuir el contenido de humedad del relave saturado depositado en el vaso (13-12%).
  • Después de las desocupación del depósito, se deberá considerar realizar los trabajos de remediación y/o reemplazo del sistema de subdrenaje del depósito


Chancadora Norte:
  • Utilizada para la disposición estacionaria de relave fresco, con una capacidad aproximada de 110,000 m3.
  • El depósito deberá ser desocupado en tres oportunidades de acuerdo a los hitos de obra detallados en el ítem 4.
  • Antes de la desocupación del depósito, se deberá realizar los trabajos de remoción y aireado con el objetivos de disminuir el contenido de humedad del relave saturado depositado en el vaso (13-12%).
  • Después de las desocupación del depósito, se deberá considerar realizar los trabajos de remediación y/o reemplazo del sistema de subdrenaje del depósito


Área Norte:
  • Utilizada para la disposición estacionaria de relave fresco, con una capacidad aproximada de 240,000 m3.
  • El depósito deberá ser desocupado en dos oportunidades de acuerdo a los hitos de obra detallados en el ítem 4.
  • Antes de la desocupación del depósito, se deberá realizar los trabajos de remoción y aireado con el objetivos de disminuir el contenido de humedad del relave saturado depositado en el vaso (13-12%).
  • Después de las desocupación del depósito, se deberá considerar realizar los trabajos de remediación y/o reemplazo del sistema de subdrenaje del depósito


Depósito de relaves Chacapampa:
  • Depósito de disposición final de relave deshumedecido; consta de 12 etapas para un volumen total previsto de 15’998,912.60 m3. Durante el año 2015 se estima completar la disposición de relaves de las etapas III, IV y V con un volumen de 1’410,000 m3.
  • Para la disposición final de relave, se deberá realizar primeramente la explanación y aireado de relave descargado en el depósito para tener una plataforma nivelada y con el espesor de capa indicado en las especificaciones técnicas.
  • Finalmente se deberá compactar la plataforma hasta lograr el grado de compactación detallado en las especificaciones técnicas.
  • Paralelamente a los trabajos de compactación, se deberá dejar el talud del depósito perfilado de acuerdo a lo detallado en las especificaciones técnicas del proyecto.
  • Durante los trabajos de conformación de relaves, se deberá también ejecutar los trabajos de conformación del acceso definitivo, según lo detallado en los planos de ingeniería.
  • Se deberá considerar en los trabajos de disposición final de los relaves en Chacapampa, el volumen que se transportará relave desde el depósito temporal Espesador Antiguo (340,000 m3 aproximadamente), el transporte en mención no es parte del presente alcance constructivo.
  • Durante la disposición de relaves es posible que se produzca interferencias con los trabajos de construcción de las siguientes etapas del depósito.
  • Se efectuaran reuniones semanales de coordinación, entre la supervisión del cliente y el equipo de supervisión clave del contratista de construcción, el horario y la frecuencia de las reuniones serán fijadas en la reunión inicial del proyecto. La presencia de los profesionales indicados es obligatoria.
  • La obra se ejecutara en concordancia con los documentos técnicos del proyecto tales como: planos, especificaciones técnicas, formatos, procedimientos y alcances que con parte de este expediente.
